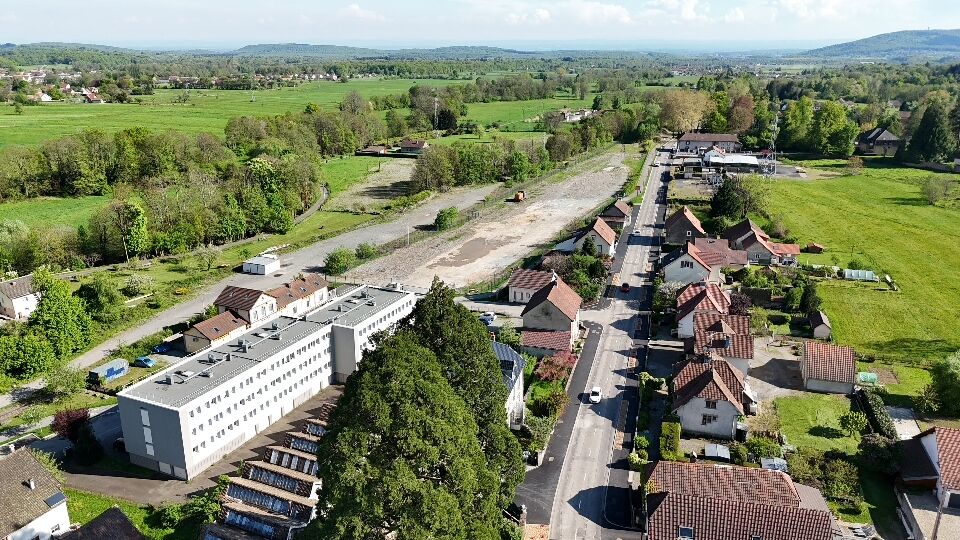

Voirie - Recalibrage Faubourg de Belfort
Dans le cadre du programme de restructuration du Centre-Bourg de Giromagny, programme inscrit dans une Opération de Revitalisation du Territoire, dans le Contrat de Relance et de Transition Écologique de la Communauté de Communes des Vosges du Sud, dans le programme Petite Ville de Demain et aussi fléché dans le programme Centralité Rurale en Région, plusieurs opérations d'aménagement sont en cours affectent déjà le faubourg de Belfort, voie d'entrée principale dans la ville et d'accès au Ballon d'Alsace ;
À savoir :
- La création d'une voie verte en entrée Sud de la ville qui longe le faubourg sur plusieurs centaines de mètres dans sa partie sud, depuis le site de la maison de santé, et interagit donc avec sa structure,
- La phase II des travaux de réaménagement du centre-bourg qui concernent la partie nord du faubourg depuis le centre-ville jusqu'à l'avenue de Schwabmünchen,
- Le remplacement prévu de la conduite d'eau potable qui assure la liaison avec l'agglomération belfortaine et qui est en fin de vie,
- L'enfouissement des réseaux secs sous maîtrise d'ouvrage TE 90 pour cette voie qui comporte encore des fils nus,
-
Le programme de réfection des voies départementales qui prend en compte la réfection du revêtement du faubourg de Belfort au cours de l'année 2023.
Cette situation amène la commune à considérer comme prioritaire et urgent l'engagement d'une action de recalibration et de réaménagement des circulations piétonnes sur la partie centrale du faubourg qui n'a pas été incluse dans les autres programmes d'aménagement en cours ainsi que l'infiltration des eaux pluviales et la renaturation d'une partie de cet espace public.

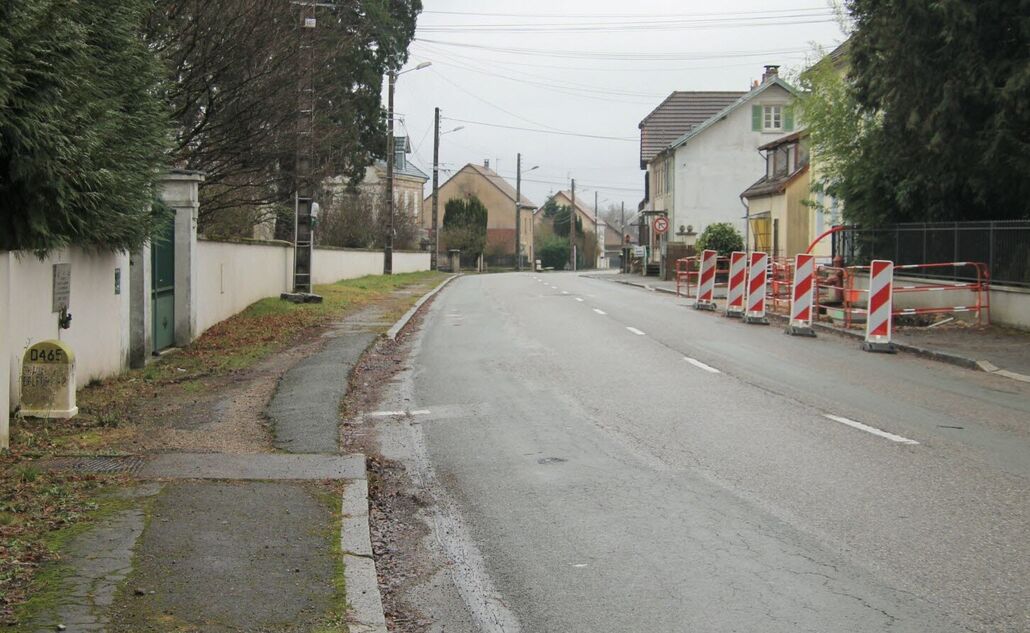

En effet, afin de conserver une cohérence d'aménagement sur la globalité du Faubourg, la section centrale comprise entre la venelle allant sur la rue de la gare et l'avenue de Schwabmünchen, sur un linéaire d'environ 400m, nécessite une réduction du gabarit de voirie à 6 m et une amélioration de la circulation des piétons et de l'offre de stationnement.

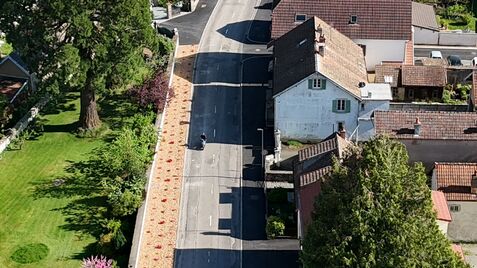

Par ailleurs, l'engagement de travaux importants sur les réseaux par les concessionnaires invite à saisir cette fenêtre temporelle afin d'éviter des reprises inutiles et coûteuses. Une coordination précise entre les différents acteurs sera établie afin d'assurer la cohérence de la conception des aménagements ainsi que le phasage des différents travaux. La voirie étant Départementale, la réfection des enrobés sera assurée par le département début juillet 2023 avant le passage du Tour de France.

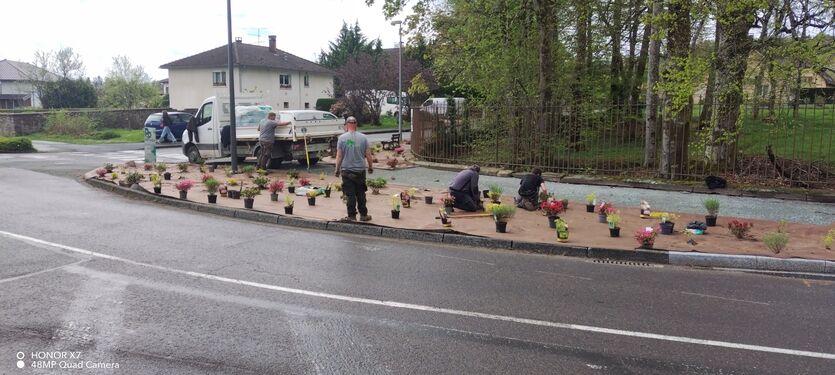

L'infiltration des eaux de pluie se fera via des puisards installés à intervalles réguliers sous la chaussée. Les travaux ont pour but de déconnecter au maximum les eaux pluviales en favorisant l'infiltration des eaux de la voie et des ses annexes via des puisards et de renaturer une partie de l'espace public. Plus de 450 m² de trottoirs seront revégétalisés ajoutant ainsi de nouveaux espaces d'infiltration des eaux de pluie.Cette opération fait l’objet d’une demande de subvention auprès de l’Agence de l’eau à hauteur de 49 644,50 € (en cours d’instruction).
Le calendrier des opérations est le suivant :
- Études préliminaires : février 2023
- Date de signature du marché de travaux : Juillet 2024
- Début des travaux : Septembre 2024
- Fin des travaux : Fin 2024 Début 2025

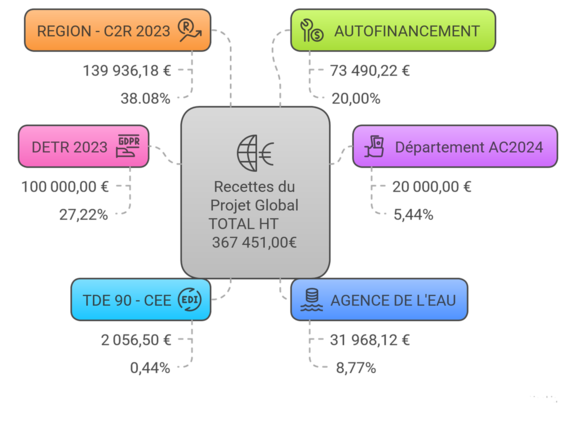

Le coût prévisionnel de l’opération s’établit à 204 875.00 HT (245 850.00 €€ TTC).
